Новости со строительной площадки ЖК "Арсенал" // сентябрь 2019

4 сентября 2019

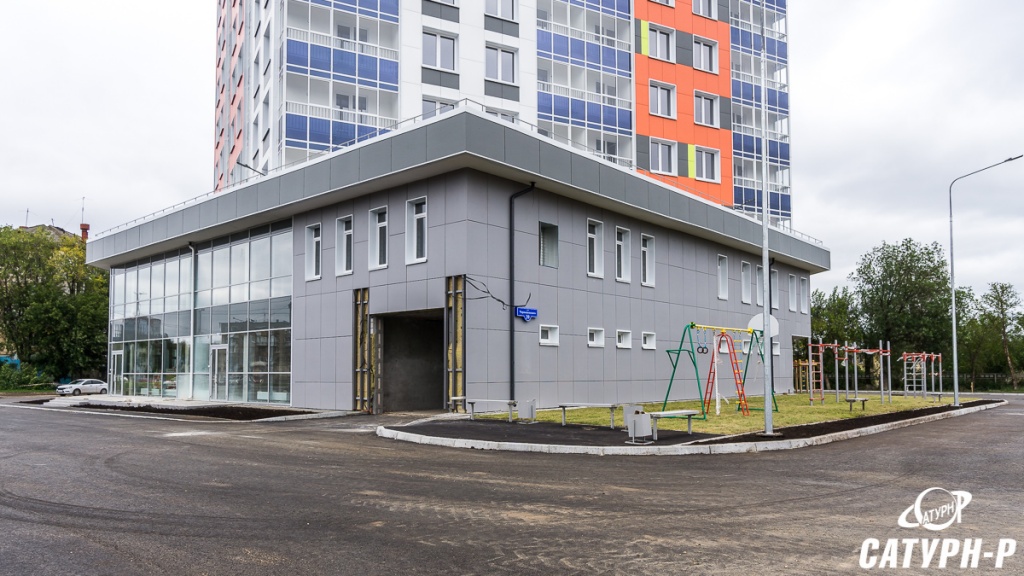

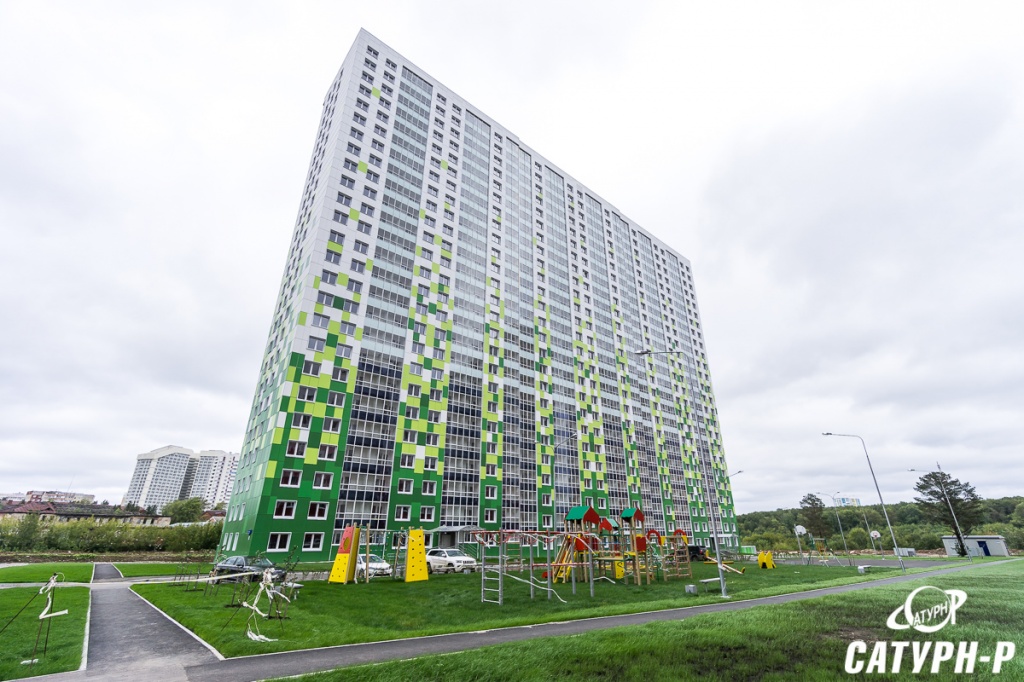

Объект по адресу Красные казармы, 69 готов на 100%

Объект по адресу Чернышевского, 39 готов на 100%

Объект по адресу Василия Татищева, 4 готов на 66%

Каркас - 100%
Остекление - 93% (25-19-20 этаж)
Наружные стены - 96 % (24-19-22 этаж)
Перегородки - 80% (19-19-17 этаж)
Внутренняя отделка черновая - 51% (9-14-12 этаж)
Фасад - 40%
Кровля - 25%
Сети внутренние - 40%
Сети наружные - 50%
Благоустройство - 10%

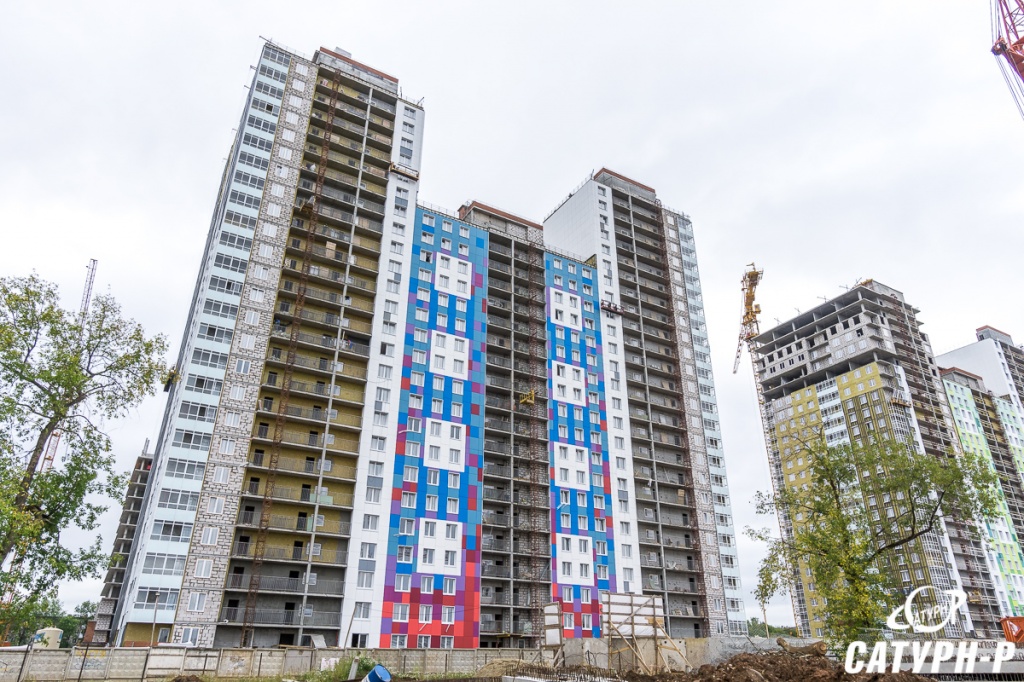

Объект по адресу Василия Татищева, 6 готов на 80%

Каркас, остекление, наружные стены, перегородки - 100%
Внутренняя отделка черновая - 78% (16-16-22 этаж)
Внутренняя отделка чистовая - 13% (3-3-3 этаж)
Фасад - 63%
Кровля - 83%
Сети внутренние - 75%
Сети наружные - 80%
Благоустройство - 12%

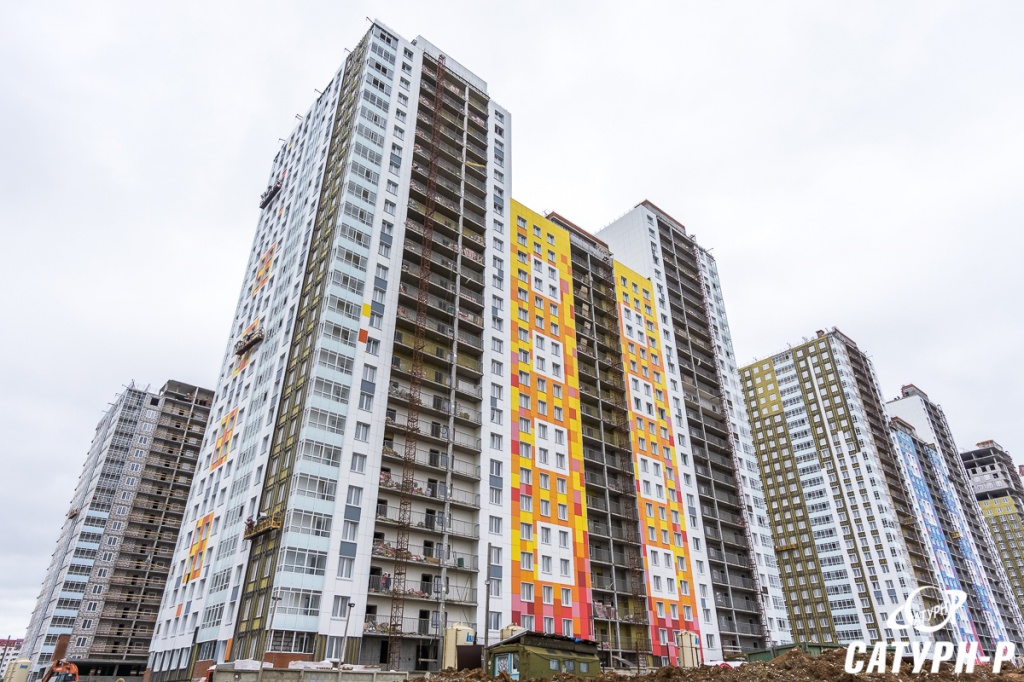

Объект по адресу Василия Татищева, 8 готов на 91%

Каркас, остекление, наружные стены, перегородки, кровля - 100%
Внутренняя отделка черновая - 97% (24-19-24 этаж)
Внутренняя отделка чистовая - 55% (12-12-14 этаж)
Фасад - 75%
Сети внутренние - 90%
Сети наружные - 90%
Благоустройство - 72%

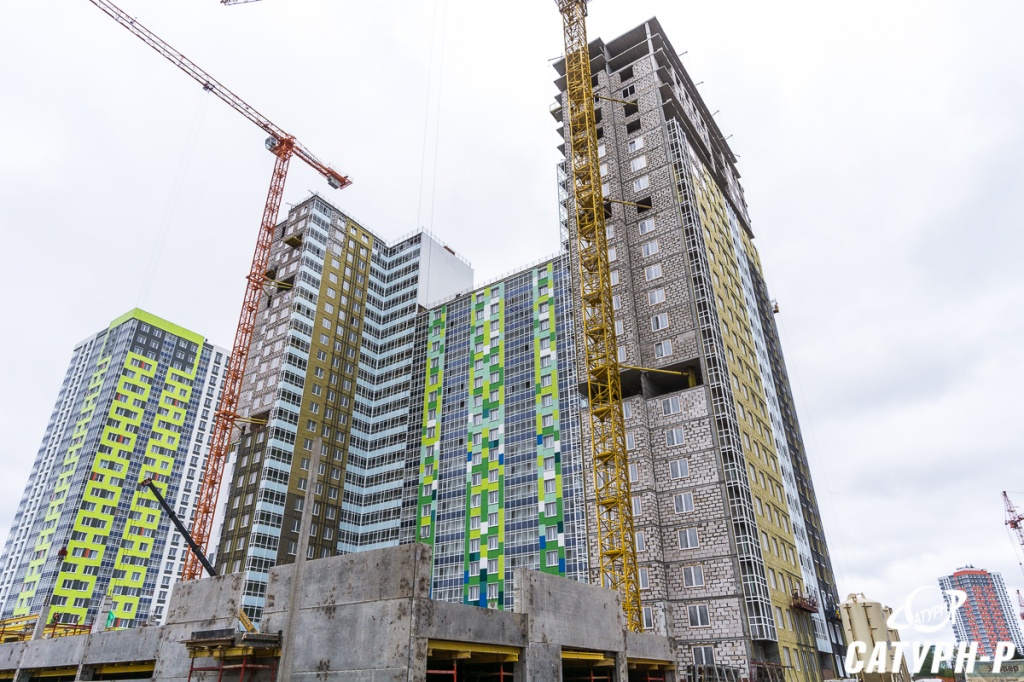

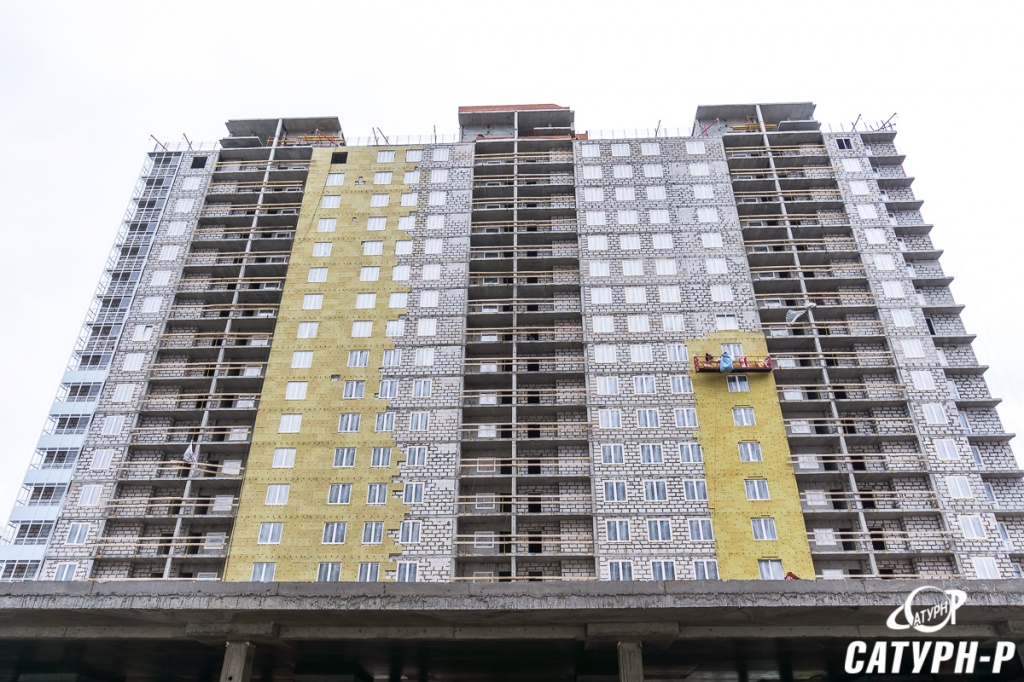

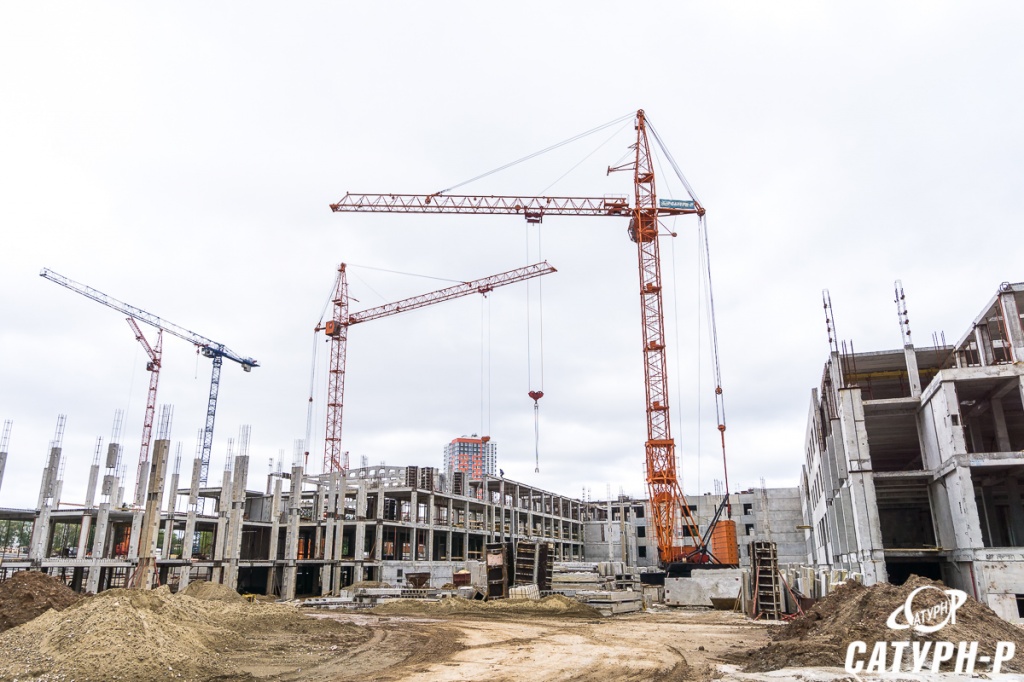

Объект по адресу Александра Турчевича, 8 готов на 45%

Каркас - 83%  (19-19-19 этаж)
Остекление - 74% (17-17-17 этаж)
Наружные стены - 78 % (18-18-18 этаж)
Перегородки - 57% (12-15-12 этаж)
Внутренняя отделка черновая - 9% (2-2-2 этаж)
Фасад - 5%
Кровля - 20%
Сети внутренние - 5%
Сети наружные - 45%
Благоустройство - 2%


Школа готова на 36%

Застройщик ООО "СМУ №3 Сатурн-Р", проектные декларации на сайте www.saturn-r-realty.ru
Готовность объектов по состоянию на 5 сентября.
Фотографии от 30 августа 2019 г
К списку новостей и акций

Принимаю условия соглашения и даю своё согласие на обработку персональных данных и cookies. Согласен

Вам нравится ({{likeList.count}})

Очистить

Вам еще ничего не понравилось, но вы можете перейти в любой раздел недвижимости и отметить понравившийся объект.

{{group.title}}
