Фотографии строительства от 30.11.2018 г.

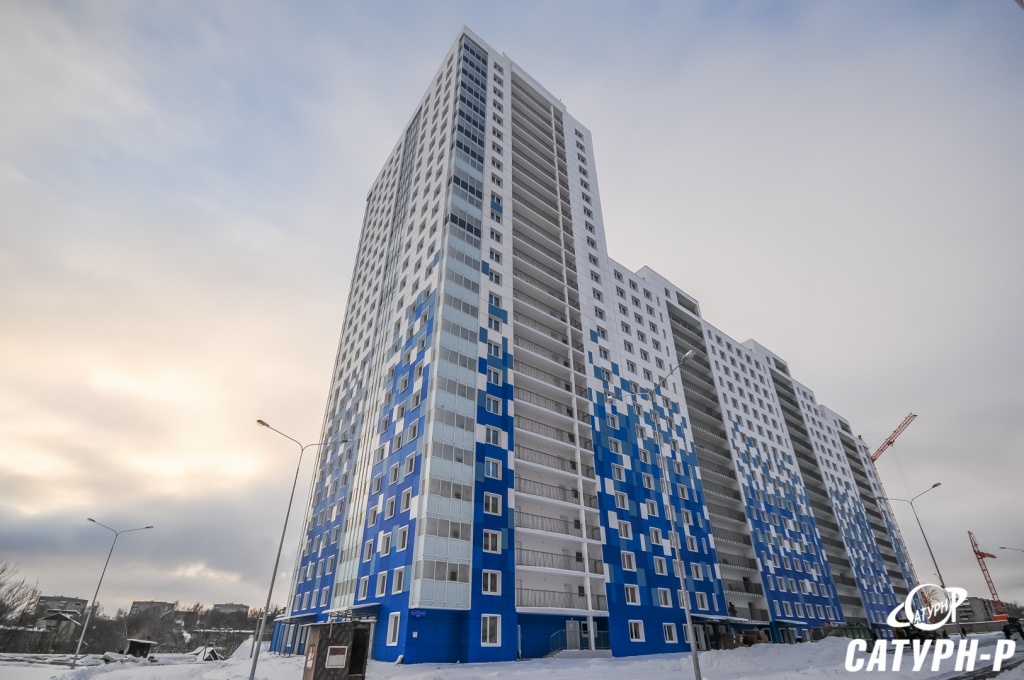

Объект по адресу Красные казармы, 64 готов на 99,7%
- каркас, остекление, наружные стены, перегородки, внутренняя черновая отделка, фасад, кровля, благоустройство, наружные сети - 100%
- внутренняя чистовая отделка на уровне 25 этажа в 1 и 2 подъезде, на уровне 24 этажа в 3 и 4 подъезде
- внутренние сети готовы на 99%

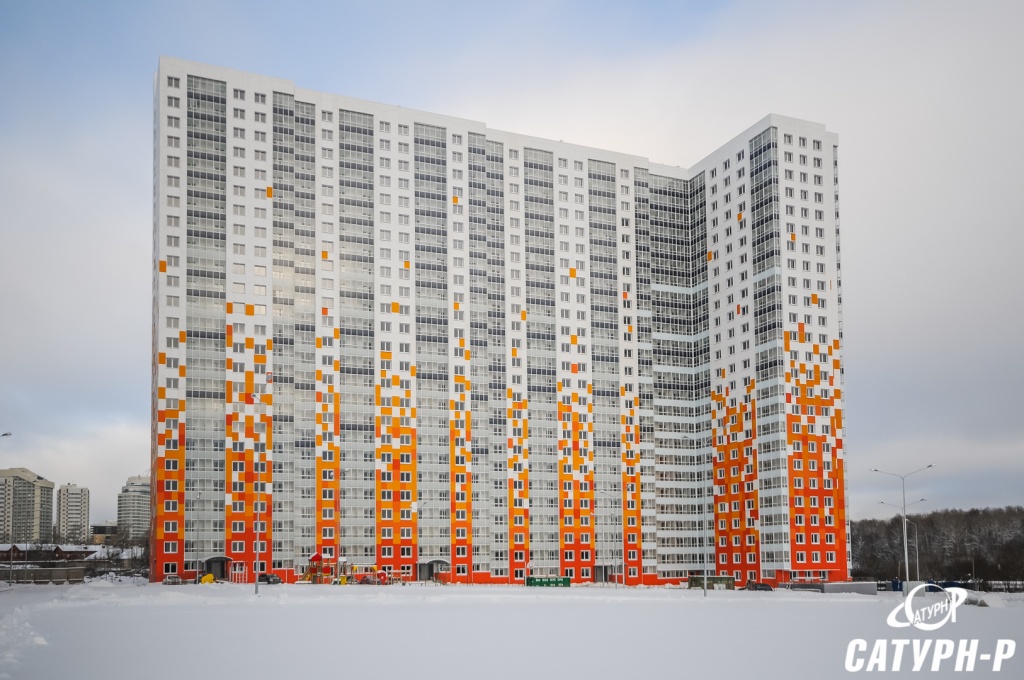

Объект по адресу Красные казармы, 67 готов на 99%
- каркас, остекление, наружные стены, перегородки, внутренняя черновая отделка, кровля, наружные сети, благоустройство, фасад – 100%
- внутренняя чистовая отделка выполнена на 94% (готовность по подъездам 11-13-13-13-25)
- внутренние сети готовы на 96%
Объект по адресу Красные казармы, 68 готов на 100%

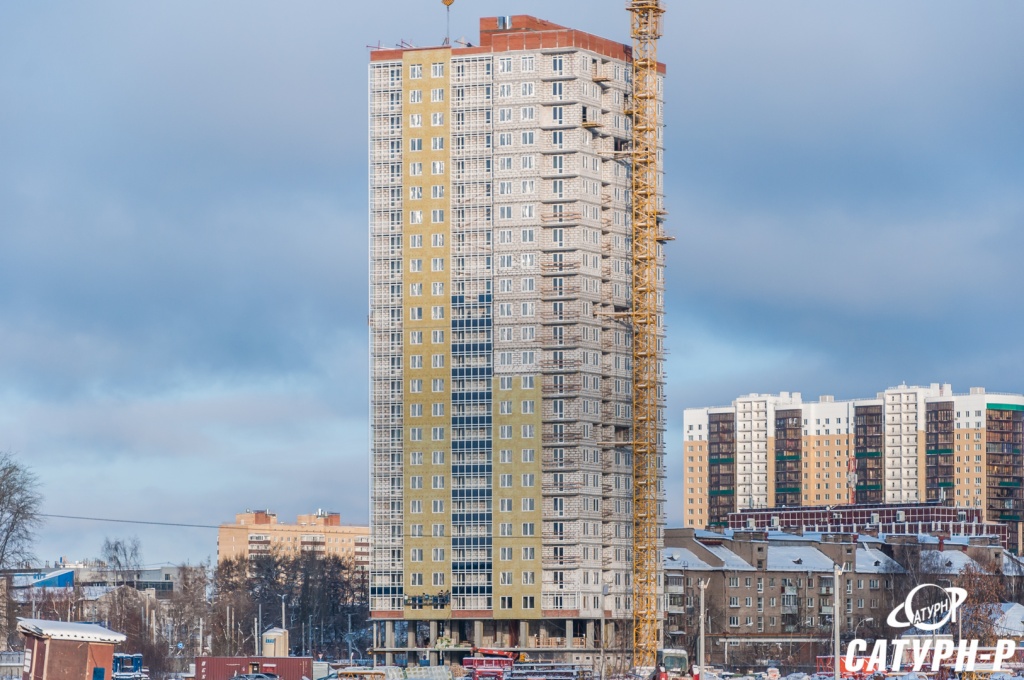

Объект по адресу Красные казармы, 69 готов на 38%
- каркас дома готов на 72% (23-24-25 этажей соответственно)
- остекление 52% (17-17-18 этажей)
- наружные стены готовы на 60% (19-20-21 этаж соответственно)
- перегородки выполнены на 54% (17-18-19 этажей соответственно)
- внутренняя черновая отделка выполнена на 5% (1-1-3 этаж)
- фасад готов на 10%
- сети внутренние готовы на 20%, наружные – на 10%

Объект по адресу Героев Хасана, 11б готов на 100%
Все работы выполнены на 100%.
Работает клининговая служба.

Объект по адресу Чернышевского, 39 готов на 59%
- каркас и наружные стены возведены полностью
- остекление на уровне 23 этажа
- перегородки на уровне 24 этажа
- внутренняя черновая отделка на уровне 2 этажа
- фасад готов на 20%, кровля - 50 %
- сети внутренние готовы на 20%, наружные – на 30%
